两河口混合式抽水蓄能电站上库进/出水口围堰及主防渗帷幕灌浆全面完工

用户头像
雅砻江里滚雪球
 · 福建

发布日期:2025-08-22信息来源:土木工程公司作者:曾袁强

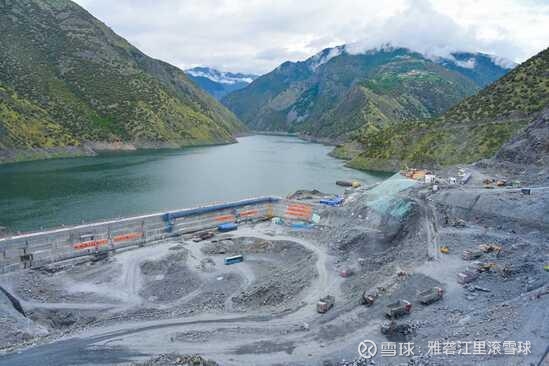

8月18日,两河口混合式抽水蓄能电站上库进/出水口围堰及主防渗帷幕灌浆工程圆满完成全部施工任务,这一关键节点的攻克,为电站上库进出水口基坑开挖等后续施工的全面推进筑牢了重要基础。

据了解,该围堰工程规模显著,厚度达18.1米,总长度247米,高度19米,混凝土浇筑总量约4.5万立方米;配套建设的主防渗帷幕最大深度达90米,形成了坚实可靠的上库区域防渗屏障,有效保障了库区水资源调控安全。

工程自启动以来,管理局牵头组织参建各方,坚持超前规划与精细管理相结合,创新建立业主、监理、总承包单位三方联合党员责任区,充分发挥党建引领作用。建设团队直面复杂地质条件、高难度灌浆工艺等多重技术挑战,通过优化施工方案、强化资源调配,高效推进工程进度,最终如期完成全部节点任务,为后续进出水口主体结构施工扫清了障碍。

作为国家重要的能源基础设施项目,两河口混合式抽水蓄能电站此次上库关键工程的完工,标志着项目建设取得阶段性重大进展,更为电站整体建设的顺利推进奠定了坚实基础。
