用重建估值法 / 重置成本法计算雅砻江水电价值,先说结论

企业净重建价值 = 重建总成本(重置成本) − 总负债

= 历史累计建设资金 − 总负债

= 3960.34 − 1064.14 = 2896.2 亿元

其中,历史累计建设资金汇总表(3,960.34 亿元)包含:

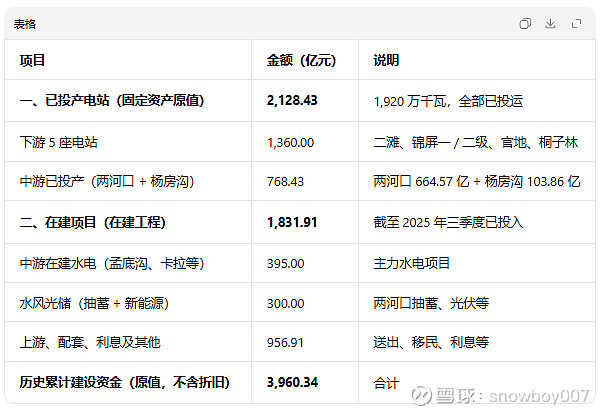

第一部分:已投产电站(2,128.43 亿元)

这是全部已投产电站的历史投资总额(原值,未扣折旧),对应装机1,920 万千瓦

1. 下游 5 座电站(合计:1,470 万千瓦)

二滩水电站:330 万千瓦,约 280 亿元

锦屏一级:360 万千瓦,约 420 亿元

锦屏二级:480 万千瓦,约 460 亿元

官地水电站:240 万千瓦,约 160 亿元

桐子林水电站:60 万千瓦,约 40 亿元

小计(下游)1,360 亿元

2. 中游已投产电站(合计:450 万千瓦)

两河口水电站:300 万千瓦,664.57 亿元(核准总投资)

杨房沟水电站:150 万千瓦,约 160 亿元

小计(中游已投产)824.57 亿元

3. 已投产电站合计(原值口径)

下游 1,360 亿 + 中游已投产 824.57 亿 ≈ 2,184.57 亿元

与财报固定资产原值 2,128.43 亿元的差异:

主要是建设期利息资本化、移民 / 环保 / 配套、会计口径调整等。

三、第二部分:在建项目(1,831.91 亿元)

这是截至 2025 年三季度末,所有在建项目已投入的资金总额(原值,不含折旧)

1. 中游在建水电(主力)

孟底沟水电站:240 万千瓦,总投资约347 亿元,已投入约 220 亿元

卡拉水电站:102 万千瓦,总投资约170 亿元,已投入约 100 亿元

牙根一级水电站:30 万千瓦,总投资约58.8 亿元,已投入约 35 亿元

牙根二级、楞古等:前期 / 筹建,已投入约 40 亿元

小计(中游在建水电)约 395 亿元

2. 水风光储一体化项目(重点)

两河口混合式抽蓄电站:120 万千瓦(4×30 万),总投资约200 亿元,已投入约 120 亿元

扎拉山光伏、雅砻江中游风光基地新能源项目,已投入约 180 亿元

小计(水风光储)约 300 亿元

3. 其他在建与配套

上游梯级电站(如孟底沟上游等):前期与筹建投入约 120 亿元

送出工程、配套电网、环保、移民、信息化等:约 180 亿元

建设期利息资本化、预备费、其他工程支出约 656.91 亿元

小计(其他)约 956.91 亿元

4. 在建工程合计

395 亿 + 300 亿 + 956.91 亿 = 1,831.91 亿元(与财报一致)


截至2025 年 9 月 30 日(三季度末),雅砻江流域水电开发有限公司(合并口径)的债务数据如下:

一、核心债务数据(官方口径)

总负债(全部负债)1,064.14 亿元 其中,

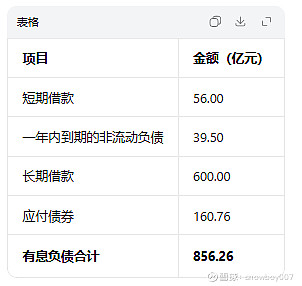

有息负债(需支付利息的债务)856.26 亿元


三、总负债结构(1,064.14 亿元)

有息负债856.26 亿元(占总负债约 80.5%) 无息负债207.88 亿元(占总负债约 19.5%) 主要为应付账款、合同负债、应付职工薪酬、应交税费等经营性负债


所以,用历史投入成本版(更保守、更硬):

历史累计建设资金 − 总负债

= 3960.34 − 1064.14 = 2896.2 亿元
