$中绿电(SZ000537)$

中绿电公司信息:新疆2026年机制电价竞价公告前几天已经出了。网页链接{新疆2026年度增量新能源项目机制电价竞价公告:风电光伏分开竞价 区间0.150元/千瓦时-0.262元/千瓦时-北极星电力新闻网}

公告里比较有用的内容,一个是风电、光伏利用小时数,一个是机制电量。

26年竞价公告里的重要内容截图如下,2024年12月-2025年11月这一年时间,风电利用小时数1848小时,光伏利用小时数1082小时,给26年的机制电量总量是198亿度。

对比一下2025年6月1日后投产的新增项目机制电价竞价公告重要内容,2024年9月-2025年8月这一年,风电利用小时数1897小时,太阳能利用小时数1080小时,给2025年6月-12月投产新增项目的机制电量总量是221亿度。

对比两个公告的发电小时数,扣除2024年12月-2025年8月这9个月的共同时间,可以算出2025年9-11月这三个月,新疆风电利用小时数同比降低了49个小时,新疆光伏利用小时数同比增加了2个小时。

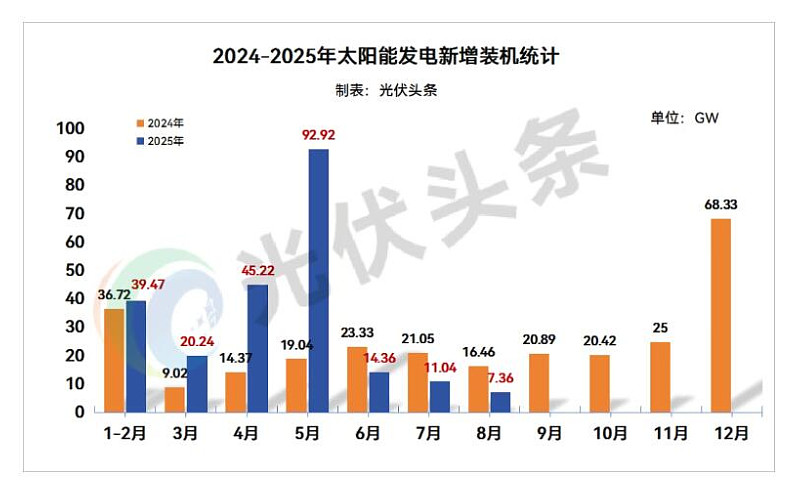

看一下全国24、25年月度光伏新增装机图,可以发现24年12月和25年5月时光伏新增装机最高峰,其后的消纳压力最大消纳率必然在走低,随着25年6月以后新增装机的急剧下降,消纳率在逐步回升,新疆光伏今年9-11月利用小时数同比增加2小时,也算不容易了,算是基本回升到去年年底光伏装机大爆发以前。随着今年开工的大量独立储能电站明年陆续投产和电网建设,消纳率继续回升应该没问题。

新疆风电9-11月消纳率则没有回升到去年同期,同比少了49个小时,原因可能是消纳压力大,加之10月来风可能弱一些(看很多电力企业10月风电发电都同比差一些)。因为风电的消纳率盈亏平衡线比较低(比如按照中绿电的新疆在建风电的投资水平和风电电价,一年1200利用小时数就可以达到盈亏平衡),也有可能电网在风光同时发电、需要部分弃电时考虑优先消纳光伏的电。

另外一个值得注意的地方,新疆26年全年的机制电量总量比25年6-12月这7个月给的机制电量总量少,26年全年198亿度机制电量,25年6-12月给221亿度机制电量,我感觉应该是通过控制26年机制电量总量来控制新疆风光发电项目的建设速度。那些接近明年年底才能投产的项目,如果硬要获得26年的机制电量,就必须在机制电价上报低价,不划算,不如推迟一点时间到27年初投产参加27年机制电价竞价。

有个现成例子,申能25年11月在新疆投产了一个2GW光伏项目,它是24年9月启动的项目,没赶上531存量项目截止期,新疆25年机制电量竞价结果里没它,但26年机制项目竞价审核名单里有它,它参加26年机制电价竞价,原因估计就是25年竞价公告里面给光伏的机制电量少,迫使它放缓建设速度,改参加26年竞价。这样看的话,中绿电总计3GW的风电参加26年机制电价竞价,也有可能竞价不成功没有进入26年成功竞得机制电量名单,放缓一点建设速度到27年度投产,参加27年机制电价竞价。

2025年6月以前投产的风光发电存量项目装机容量约104GW,2025年机制电价电价新增项目大约25GW,合计130GW。过几天会出新疆26年机制电价竞价结果,看会有多少GW的项目入选,这些项目就是26年会投产的项目,可以算出26年新疆装机增速,我预计可能在22GW左右,装机增速下滑到20%以下。
