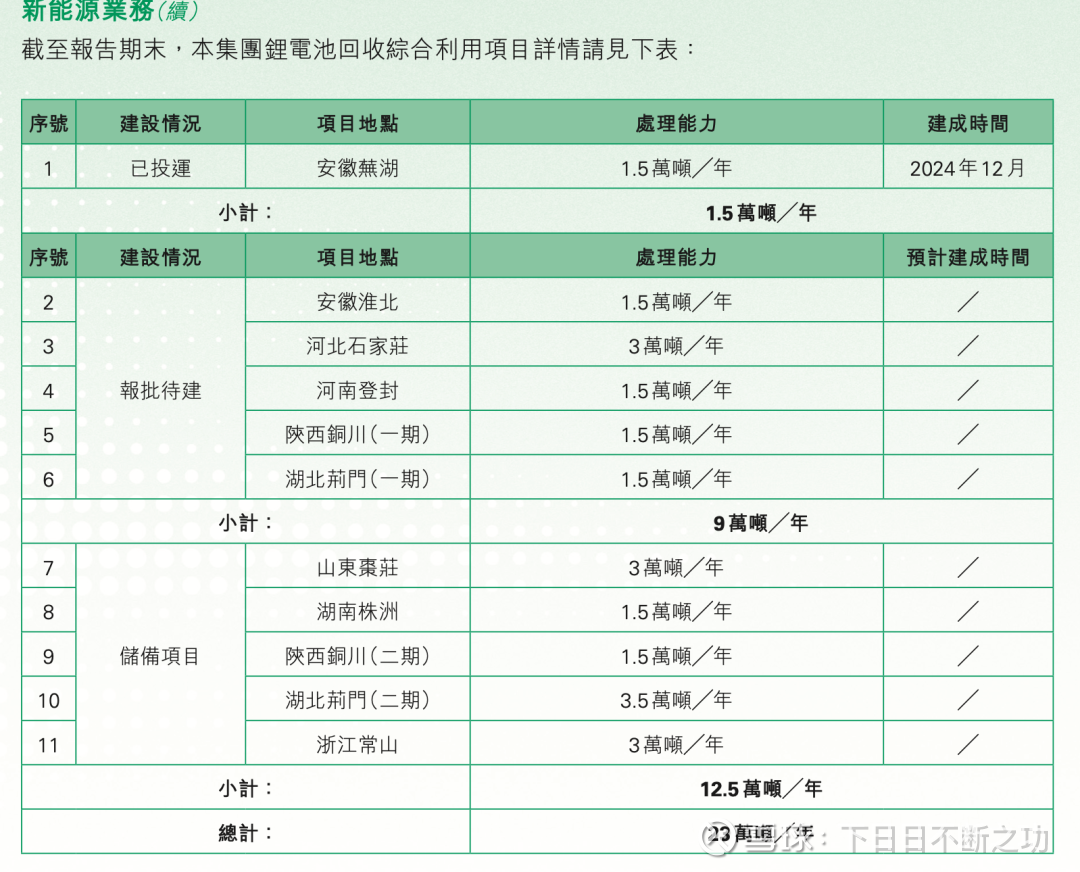

海螺创业的锂电池回收综合利用项目,累计已签约处置规模在2024年底的时候,已经达到了23万吨每年。
可是实际建成的项目只有一个,位于安徽芜湖,处置能力1.5万吨每年。
那么,其它的项目处于什么状态呢?带着这个问题,调研了年报披露项目中的一个:安徽淮北项目,现将笔记记录如下。

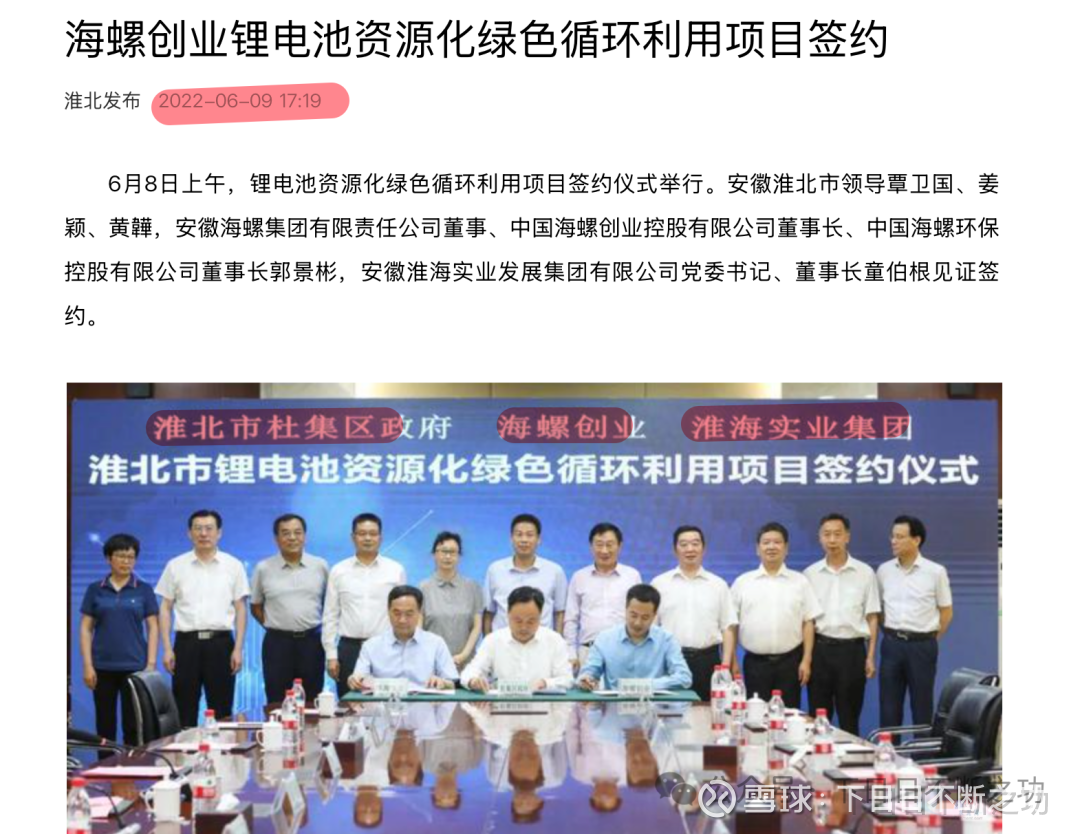

此项目名称:淮北市锂电池资源化绿色循环利用项目,于2022年6月8日签约。项目主要参与方有三家:
淮北市杜集区政府
淮海实业集团

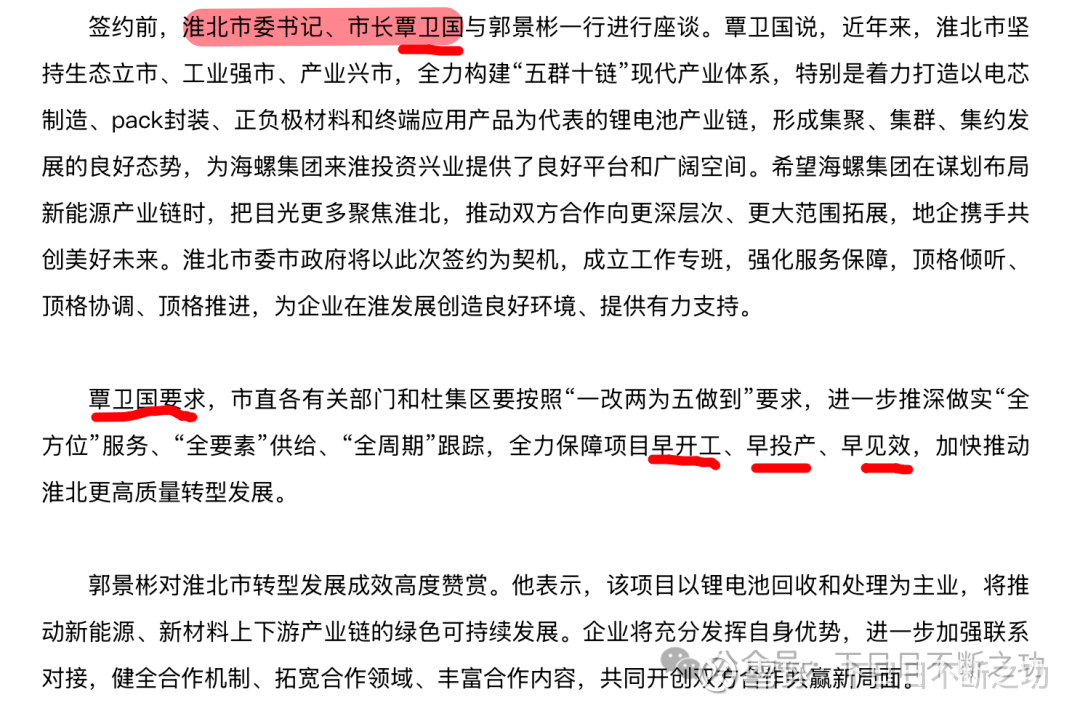

当时的淮北市委书记、市长覃卫国亲自出面,要求全力保障项目早开工、早投产、早见效。可是三年过去了,仍然没有项目建设或者投产的消息,这一点跟当初的设想是有差异的。
再查了查覃卫国的情况,他已经于24年高升安徽省副省长、公安厅厅长、省委常委,离开了淮北的岗位。

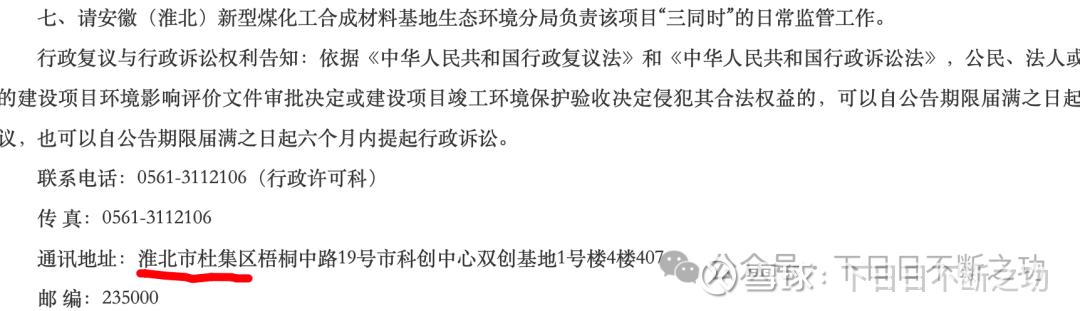

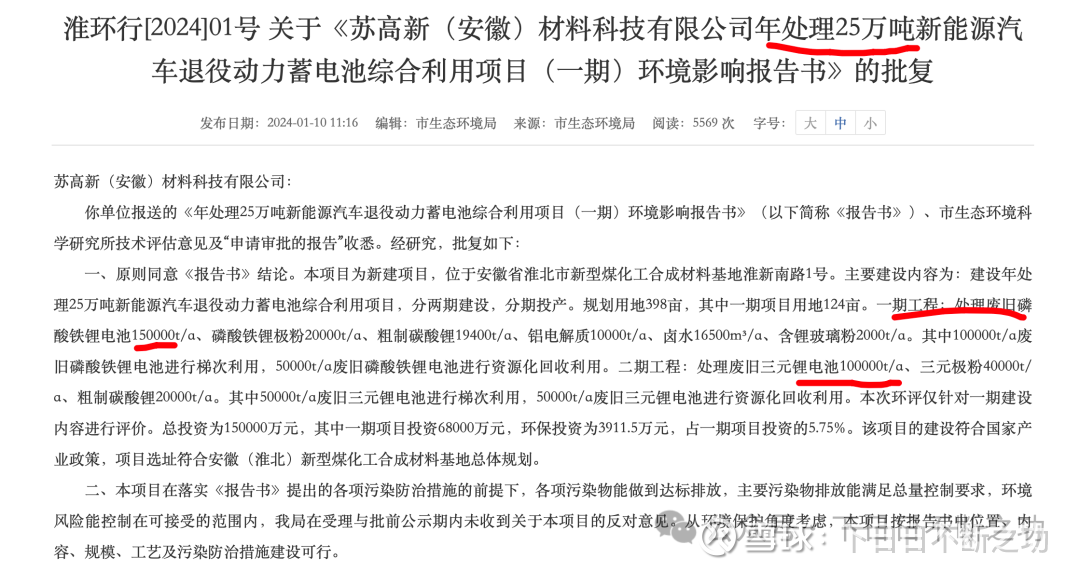

接下来,为确认此项目建设到什么进度,查询了开工必须的环境影响报告书的时候,没找到海创这个项目的,却意外看到了另外一个大项目: 苏高新(安徽)材料科技有限公司年处理25万吨新能源汽车退役动力蓄电池综合利用项目。
注意看,25万吨!直接是海创项目的十多倍!!再次确认在淮北市杜集区。
我们整理一下:
2022年淮北市杜集区与海螺创业签约建设1.5万吨每年的项目,当时准备尽快建设尽快投产,但是到2025年现在仍未看到动静
2024年淮北市杜集区批复了苏高新的年处置量25吨的项目的欢迎影响报告书 就是说苏高新后发先至,抢在海创前面了。

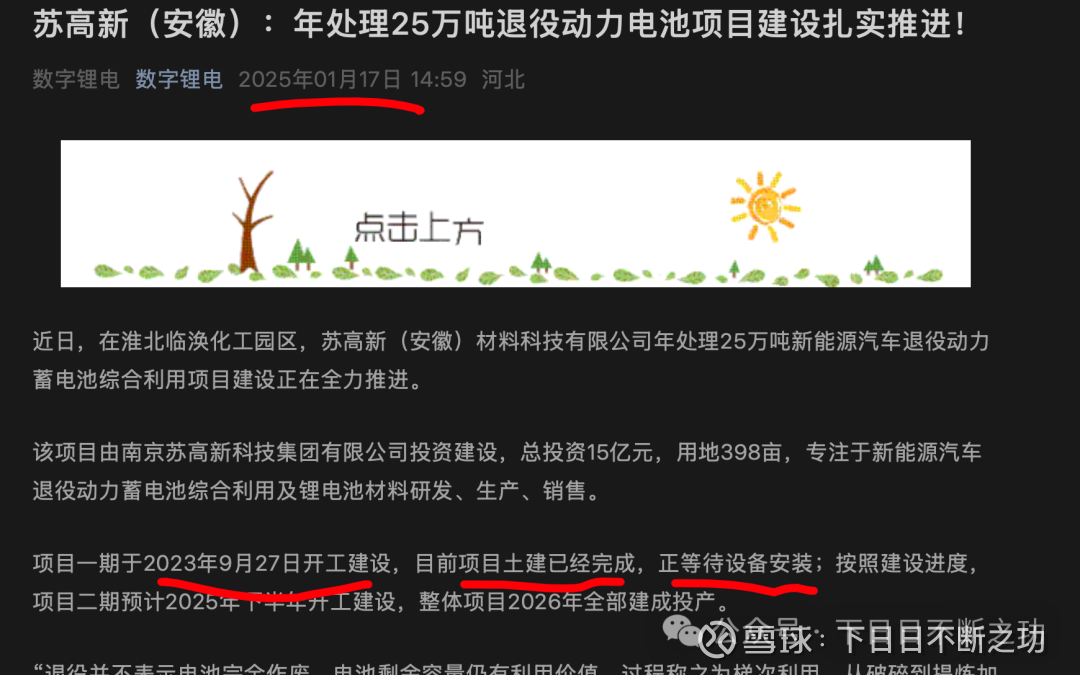

现在进度如何呢?25年1月的时候土建已经完成,正等待设备安装。看来是扎实推进,不像海创停在纸面上。
如果苏高新的10倍大的项目先建设起来,海创的小项目还有建设的必要吗?
海创在淮北的锂电回收项目建设迟缓,可能会因为苏高新项目先行投产而取消建设。
