川投能源水风光装机

用户头像
夏夜微风
 · 重庆
创作声明:本文包含AI生成内容

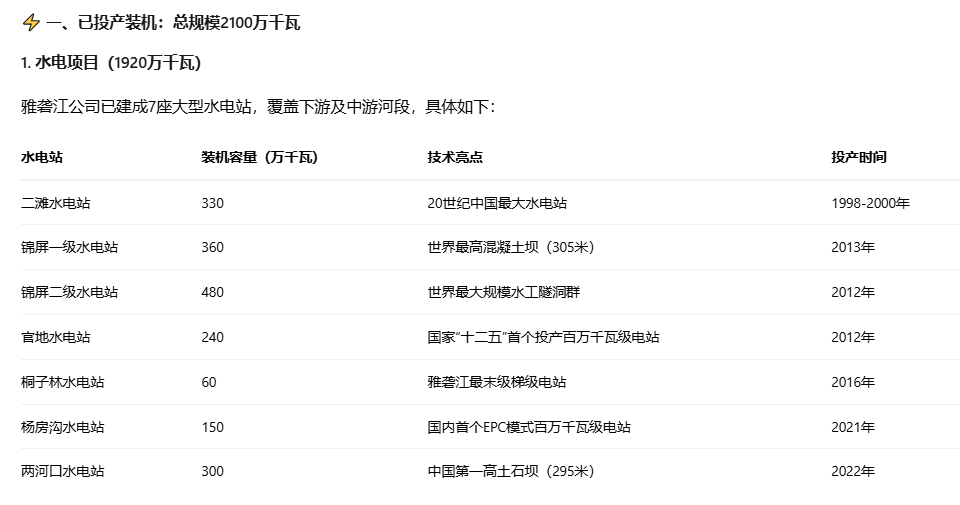

1、雅砻江已投产装机(48%权益)

小计:1920万千瓦(占四川省水电装机16%)

2012-2013,连续投产三座水电站,新增装机规模1080万千万,提升4倍。12-14年,川投涨幅分别为35%,34%,86%,累积涨幅236%。同期国投涨幅分别为45%,11%,200%,累积涨幅383%。若从2012年开盘价到2015年最高价计算,则涨幅分别达425%、536%,可见权益装机大幅增加对于股价的抬升作用巨大。不过,巨大的涨幅之后,两投在2015年都伴随股灾回落,2016年也都跌了16%左右,用了两年时间消化估值。

2021-2022,连续投产两座水电站,新增装机规模450万千瓦,提升23.4%。21-23年,川投涨幅64%,国投涨幅63%。24年没有新增装机投产,股价仍然涨了不少,个人理解为银行利率大幅走低,抬升估值。

2013年的新闻:网页链接{四川水电再迎丰收季 雅砻江实现新跨越}

新能源项目(180万千瓦)

风电:腊巴山风电(25.8万千瓦)、牦牛山风电(19.2万千瓦)等,合计60.15万千瓦;

光伏:柯拉一期光伏(100万千瓦)、扎拉山光伏(部分投产)等,合计98.04万千瓦;

小计:158.19万千瓦(实际统计口径差异源于分批并网)

总体上,风光占比较小。

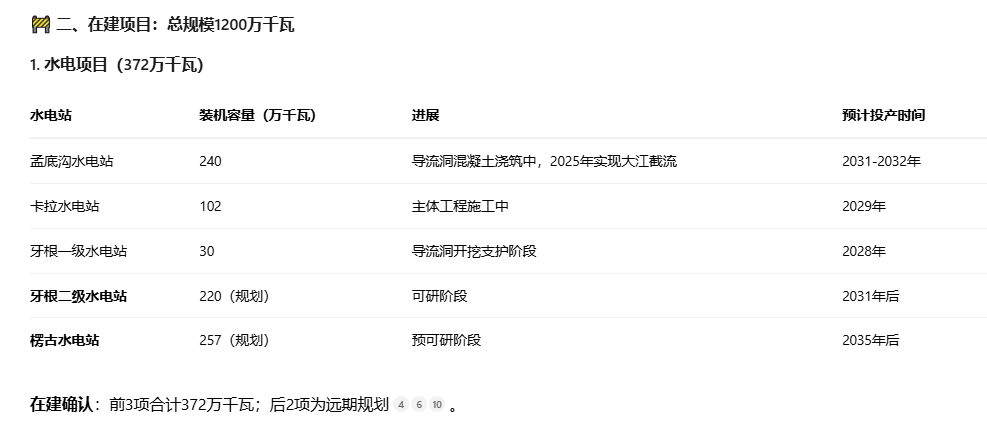

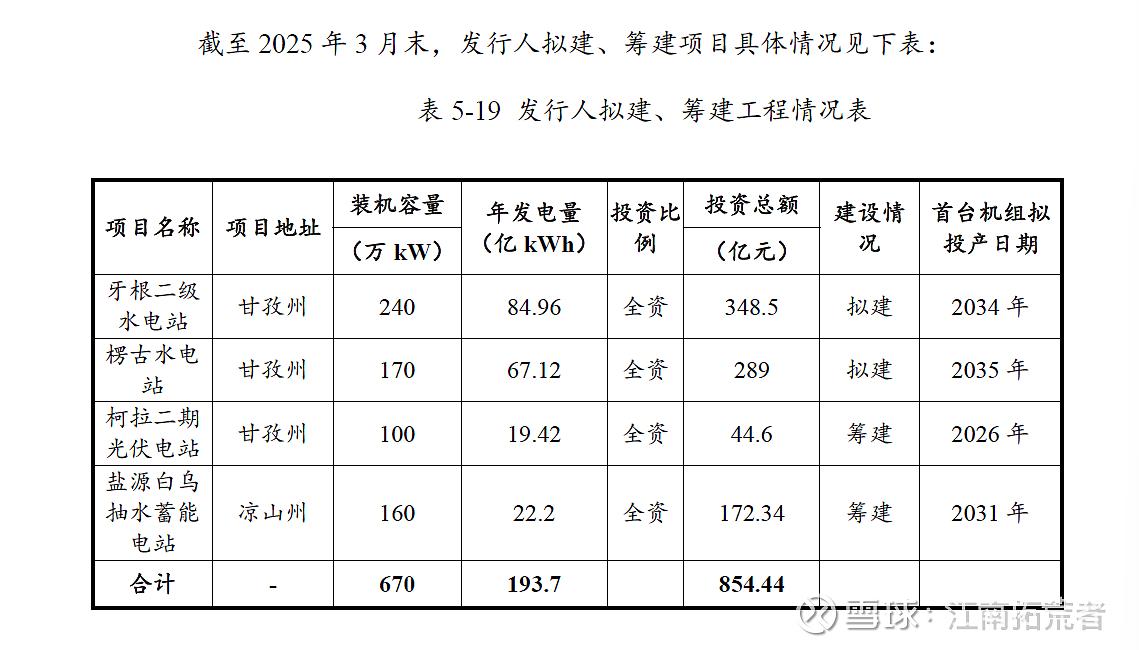

2、雅砻江在建装机(48%权益)

可见2030年以前,水电仅能增加7%装机,并且25-27这三年都没有。

新能源项目(447万千瓦)

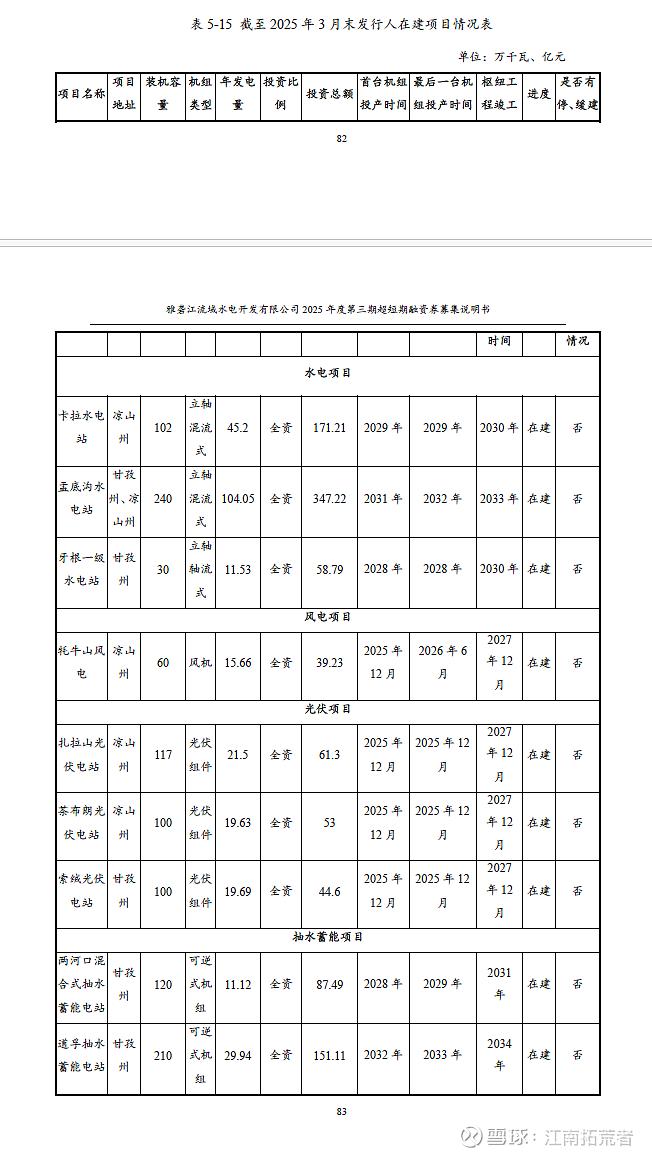

截至2025年8月,2025年12月31日前可投产的新能源主要包括以下5项,总装机容量447万千瓦,相比当前2100万千万(1920万千瓦的水电装机+180万千万新能源),同时按新能源只有水电的三分之一利用小时计算提升7%左右。2026-2027没有新增装机,抽蓄电站要到2028年以后才投产。以下是具体项目清单及核心信息:

光伏电站(3项,合计387万千瓦)

扎拉山光伏(117万千瓦)

地点:四川省甘孜州雅江县。

投产时间:2025年6月首期投产,全容量2025年底并网

柯拉二期光伏(220万千瓦)

地点:甘孜州雅江县(毗邻柯拉一期)。

功能:与两河口水电站联合调度,实现水光互补消纳。

投产时间:2025年底前全容量投产

茶布朗光伏(50万千瓦)

地点:凉山州木里县。

投产时间:2025年12月

风电项目(1项,60万千瓦)

牦牛山风电(60万千瓦)

地点:凉山州西昌市。

投产时间:2025年全容量投运

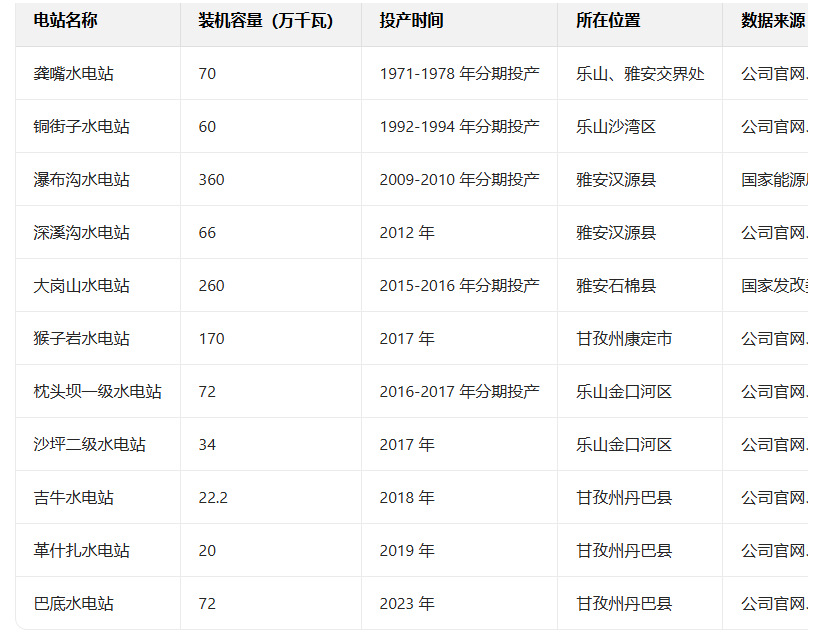

2、大渡河已投产水电(20%权益)

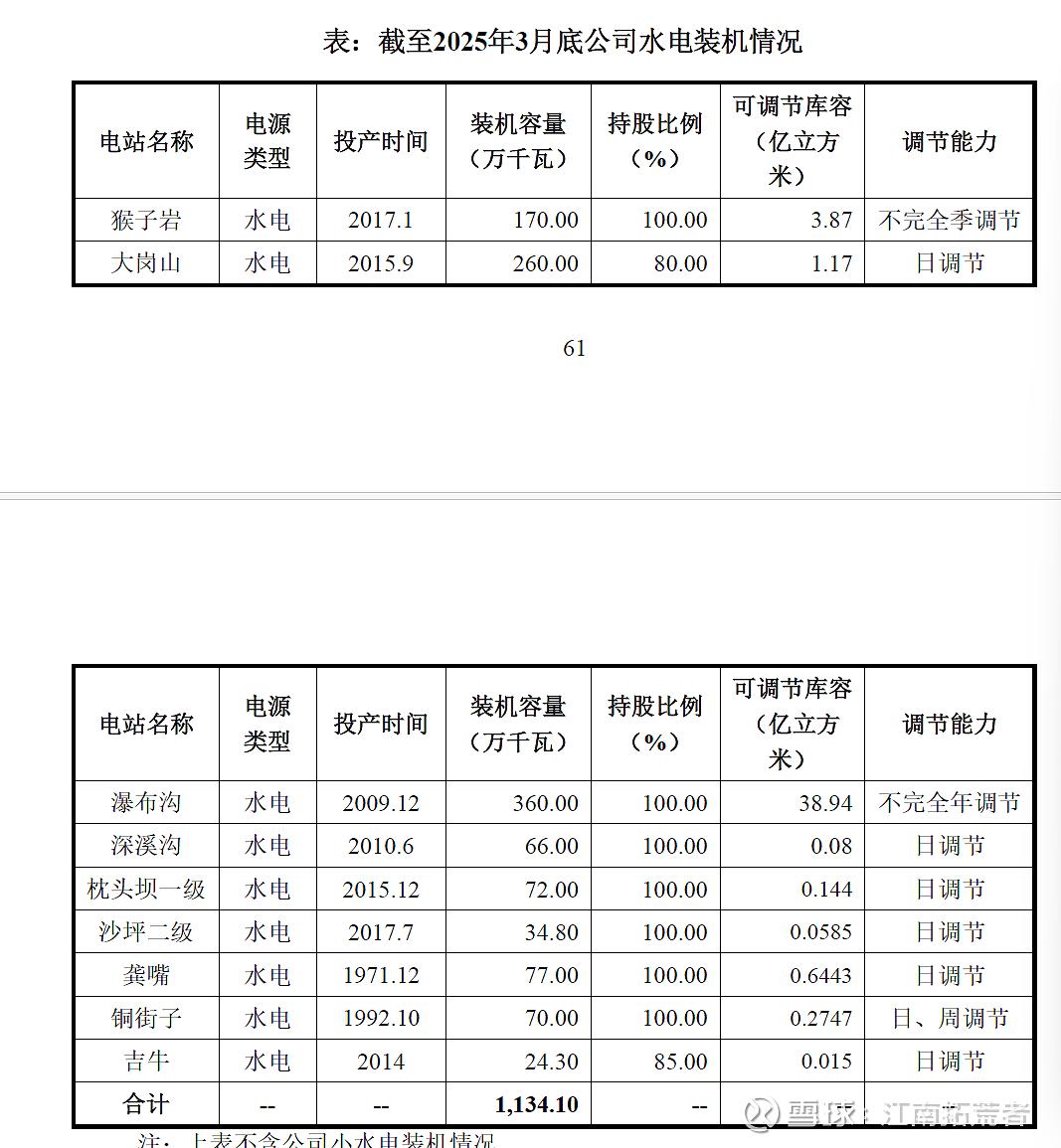

截至 2025 年 8 月,大渡河公司在大渡河干流及支流已投产水电站共11 座,总装机容量1144 万千瓦,占四川省调水电总装机约 25%,主要承担四川电网调峰调频任务。具体项目如下:

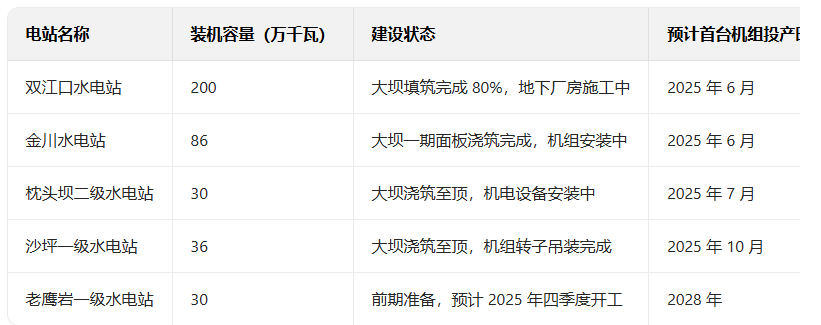

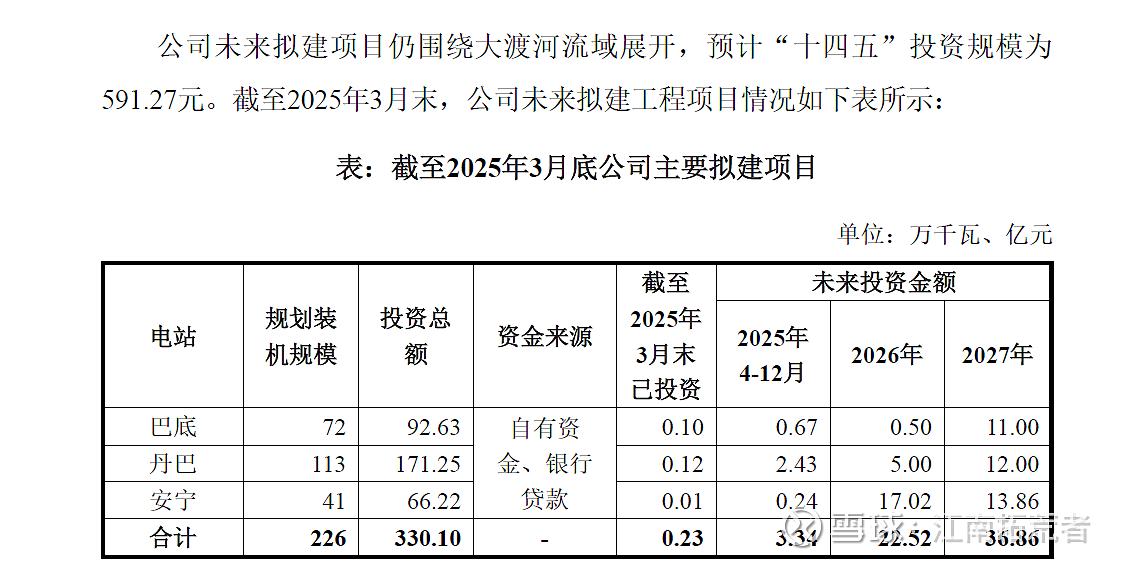

4、大渡河在建装机(20%权益)

目前,大渡河公司在建水电站共4座,总装机容量352 万千瓦,2025投产,水电装机提升31.6%。这些项目均被列入四川省重点工程,并获得国家发改委核准。具体信息如下:

新能源和抽水蓄能相比水电规模比较小,先不管了。

5、结论

雅砻江方面,2025年,川投大约有7%的风光装机增量(按水电的三分之一利用小时计算),风光达627万千瓦。2026-2027无增量。2028-2029约有7%水电增量,2029年水电总装机达2052万千瓦。2029-2030有330万千瓦抽水蓄能投产,按三分之一利用小时计算,提升不到5%。

大渡河方面,2025年有352万千瓦的投产,20%即70万千瓦。当前川投总权益水电大概1920*48%+1114*20% 等于1144万千瓦,所以增量是6%左右。

综上,25年川投大概有13%左右的增量,应该会在26财年体现,再往后就够得等了。
